Для команд по контролю качества и безопасности заводские испытания являются первой линией защиты от дорогостоящих отказов генераторов и эксплуатационных рисков. Квалифицированный производитель дизельных генераторов открытого типа должен перед поставкой проверить производительность, защитные функции, электрические характеристики и нагрузочную способность. В этом руководстве разъясняется, какие заводские испытания наиболее важны, помогая покупателям оценить надежность генератора, соответствие требованиям и пригодность для сложных промышленных и инфраструктурных задач.
Дизельный генератор открытого типа — это не просто двигатель, соединенный с альтернатором. Это интегрированная энергосистема, включающая дизельный двигатель, альтернатор, контроллер, автоматический выключатель, топливную систему и систему охлаждения, систему запуска от аккумуляторной батареи, раму, проводку и защитные устройства. Недостаток в любой из этих частей может повлиять на весь агрегат. Это особенно актуально, когда генератор питает трансформатор, автоматический ввод резерва, двигательные нагрузки, распределительный щит или временную сетевую инфраструктуру на объекте.
Поэтому правильное заводское приемочное испытание (FAT) должно отвечать на практические вопросы: Может ли агрегат запускаться при необходимости? Поддерживает ли он напряжение и частоту при изменяющейся нагрузке? Безопасно ли он отключается при реальных неисправностях, а не из-за ложных сигналов тревоги? Подходит ли установленный альтернатор для пусковых бросков тока трансформатора и других реактивных нагрузок? И прослеживаются ли результаты до фактически поставляемой машины с конкретным серийным номером?
Перед наблюдением за любым испытанием покупатель должен подтвердить согласованную номинальную мощность и режим эксплуатации. Резервный, основной и непрерывный режимы мощности не являются взаимозаменяемыми. Допустимая нагрузка, разрешенная перегрузка, интервалы технического обслуживания и температурные условия могут различаться в зависимости от определения номинального режима и спецификации проекта. ISO 8528 широко применяется в отношении генераторных установок, однако точные применимые части стандарта, требования объекта и местные электротехнические нормы должны быть указаны в контракте, а не предполагаться по умолчанию.
В протоколе испытаний должны быть указаны как минимум модель генератора, серийные номера двигателя и альтернатора, номинальные kW/kVA, коэффициент мощности, напряжение, частота, условия окружающей среды, если они измерялись, конфигурация контроллера и статус калибровки испытательных приборов. Отчет о производительности без идентификации агрегата имеет ограниченную ценность: он может доказывать, что была испытана аналогичная машина, но не то, что поставляемая машина прошла испытание.
Для проектов с трансформаторами спецификация также должна определять схему напряжения, концепцию заземления, режим нейтрали, векторную группу трансформатора, если это применимо, а также будет ли генератор напрямую запускать нагрузки, подключенные к трансформатору. Эти детали влияют на выбор размера альтернатора, работу регулятора напряжения, настройки выключателя и значимость FAT.
Визуальная проверка может казаться элементарной, однако она часто выявляет проблемы, которые невозможно исправить хорошим графиком испытаний с нагрузочным банком. Команды качества должны осмотреть заводские таблички, маркировку номинальных параметров, точки подъема, сварные швы рамы основания, антивибрационные опоры, ограждения вращающихся частей, теплоизоляцию или защитные экраны выхлопной системы, если они предусмотрены, прокладку топливопроводов, хомуты шлангов, крепление аккумуляторной батареи и доступные устройства аварийной остановки.
Открытый генератор по конструкции имеет незащищенные компоненты, поэтому безопасный доступ и защита от случайного прикосновения требуют особого внимания. Проверьте, что кабельные клеммы закрыты в соответствии со спецификацией, точки заземления четко обозначены, двери панели управления правильно закрываются, а силовая проводка проложена вдали от горячих участков выхлопной системы и движущихся частей. Ослабленные наконечники, несогласованная нумерация проводов, отсутствующие кабельные вводные пластины и недостаточная поддержка кабелей — это не косметические дефекты. Вибрация и термические циклы могут превратить их в периодические неисправности после монтажа.
Механические проверки также должны включать моторное масло, охлаждающую жидкость, уровень топлива или готовность топливной системы к испытанию, состояние ремней, зазор вентилятора, целостность радиатора и признаки утечек во время и после работы. Для агрегата на салазках убедитесь, что рама основания не имеет деформаций и что транспортировочные фиксаторы, если они предусмотрены, не нарушают нормальную виброизоляцию.
Электрические испытания следует проводить по понятной процедуре и при безопасной изоляции. Проверка сопротивления изоляции является основной проверкой для обмоток альтернатора, выходных цепей и соответствующей управляющей проводки. Важны испытательное напряжение, критерий приемки, температура обмотки и оборудование, отключенное на время испытания. Само по себе значение сопротивления изоляции не имеет смысла, если метод неясен или чувствительное электронное оборудование осталось подключенным.
Следует проверить непрерывность защитного заземления между открытыми проводящими частями, рамой генератора, заземляющей шиной панели и назначенными клеммами заземления. Это не заменяет проектирование заземления на объекте, но подтверждает, что собранная на заводе конструкция имеет непрерывный защитный путь. Последовательность фаз следует проверить на выходных клеммах, особенно если генератор предназначен для подключения к распределительному оборудованию, питаемому от трансформатора, или к системам, допускающим параллельную работу. Обратная последовательность фаз может вызвать ошибки направления вращения двигателей и задержки при вводе в эксплуатацию.
Завод также должен подтвердить номинальное выходное напряжение и частоту при холостом ходе. Для трехфазного генератора измерьте межфазное напряжение и напряжение фаза-нейтраль при наличии нейтрали. Значительный дисбаланс на холостом ходу требует исследования до приемки агрегата, даже если он работает плавно.

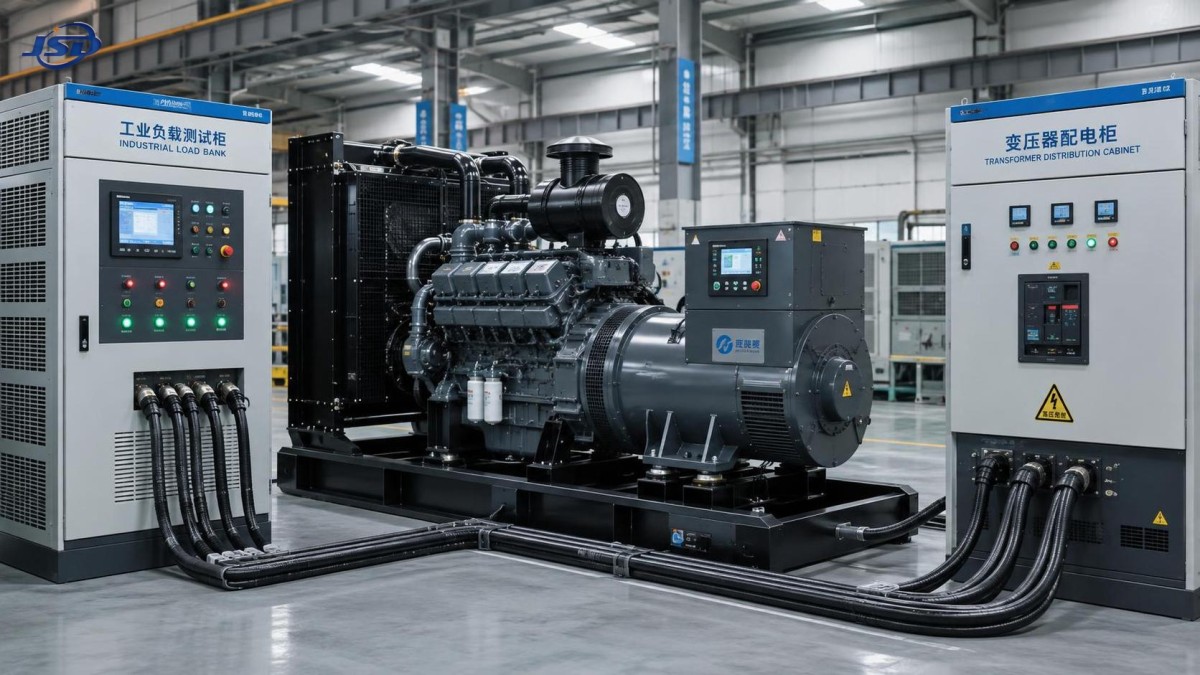

Наиболее полезным FAT является контролируемое нагрузочное испытание с использованием подходящего нагрузочного банка. Оно демонстрирует, что регулятор частоты двигателя, автоматический регулятор напряжения (AVR), альтернатор, система охлаждения, выключатель и контроллер совместно работают под нагрузкой. Работа без нагрузки сама по себе не позволяет выявить недостаточную подачу топлива, перегрев, нестабильное регулирование частоты, слабое регулирование напряжения или автоматический выключатель, отключающийся преждевременно.
Обычный план испытаний обычно включает несколько ступеней нагрузки, например 25%, 50%, 75% и 100% контрактной номинальной мощности, выдерживаемых достаточно долго для наблюдения стабильных значений. Точная продолжительность должна соответствовать спецификации на закупку, основе номинального режима и утвержденной процедуре производителя. На каждой ступени фиксируйте напряжение, частоту, ток по каждой фазе, kW, kVA, коэффициент мощности при наличии, давление масла, температуру охлаждающей жидкости, состояние зарядки аккумуляторной батареи, а также аномальный дым, шум, вибрацию или утечки.
Ключевой вопрос состоит не в том, является ли каждое отображаемое значение идеально неизменным. Дизельный двигатель реагирует динамически. Важно, остаются ли напряжение и частота в пределах согласованных для установки допусков и стабилизируется ли агрегат предсказуемо после изменения нагрузки. Испытания резким приложением и сбросом нагрузки особенно показательны, поскольку они демонстрируют реакцию регулятора частоты и AVR. Изучайте зарегистрированные переходные процессы, а не полагайтесь только на заявление технического специалиста о том, что реакция была «нормальной».

Резистивные нагрузочные банки практичны и широко используются, но они не полностью воспроизводят поведение крупных двигателей, выпрямителей, систем UPS или включения трансформатора. Если установка будет включать трансформатор от генератора, пусковой ток может вызвать кратковременное падение напряжения, значительно превышающее нагрузку, представленную стабильной резистивной нагрузкой. При проектной проверке следует учитывать сверхпереходное реактивное сопротивление альтернатора, возможность форсировки AVR, импеданс генератора, размер трансформатора и предполагаемую последовательность переключений. Эта оценка может быть не менее важна, чем стандартный FAT.
Генератор, обеспечивающий приемлемые электрические параметры, но игнорирующий реальную неисправность, не готов к эксплуатации. Испытания защитных функций должны охватывать устройства, установленные на поставляемом агрегате, и философию управления проекта. Типичные функции включают аварийную остановку, отключение при превышении частоты вращения, сигнализацию или отключение при низком давлении масла, сигнализацию или отключение при высокой температуре охлаждающей жидкости, индикацию низкого и высокого напряжения аккумуляторной батареи, логику отказа запуска, защиту от сверхтока и сигнализацию аномального напряжения или частоты.
Не каждую защиту следует испытывать физическим созданием разрушительного условия. Многие из них можно проверить с помощью моделирования контроллера, подмены датчиков, испытательных входов или утвержденных функциональных процедур. Цель — продемонстрировать полную последовательность: обнаружение, сигнализация, действие выключателя при необходимости, остановка двигателя или охлаждение, индикация неисправности и поведение при сбросе. Наблюдатели должны отмечать, фиксируется ли каждый сигнал тревоги, регистрируется ли он контроллером и остается ли причина идентифицируемой после отключения и повторной подачи питания.
Испытание выключателя требует большего, чем простое включение и отключение устройства. Сверьте его номинал рамы и настройки расцепителя с проектной документацией, проверьте местные и дистанционные команды, если они предусмотрены, и проверьте блокировки. Если автоматический ввод резерва или панель синхронизации не входят в объем поставки генератора, интерфейсные сигналы все равно должны быть проверены по точкам. Многие проблемы при вводе в эксплуатацию возникают на этих границах: две системы могут быть по отдельности работоспособны, но использовать несовместимые сухие контакты, логику запуска или схемы нейтрали.
Демонстрация холодного запуска более полезна, чем наблюдение за генератором, уже прогретым для испытаний. Агрегат должен демонстрировать надежное проворачивание, запуск, нарастание давления масла, стабильный переход от холостого хода к номинальной скорости и зарядку аккумуляторной батареи. Если предусмотрены предпусковые подогреватели, подогреватели охлаждающей жидкости, подогреватели топлива или функции автоматического периодического запуска, их работу следует документировать. Фактический климат на объекте может потребовать дополнительной оценки; заводской запуск в мягких условиях сам по себе не может подтвердить работоспособность зимой.
Испытания управления должны включать локальный ручной запуск/остановку, вход автоматического запуска, поведение дистанционной остановки, аварийную остановку и сброс сигналов тревоги. Для контролируемых объектов подтвердите требуемый интерфейс связи и точки данных. Одного установления связи Modbus недостаточно; проектная команда должна подтвердить регистры, определения статусов, сопоставление сигналов тревоги и синхронизацию времени, необходимые системе диспетчерского управления.
Это важно, когда генераторы являются частью гибридных схем временного электроснабжения. Аккумуляторная система на прицепе может снизить резкие нагрузки на дизельный генератор, поддерживать работу в более тихие периоды и обеспечивать контролируемый энергетический мост во время развертывания. Например, системамобильного прицепного накопителя энергии 100kW/215kWh предназначена для зарядки от сети, солнечной PV-энергии и дизельного генератора, оснащена PCS мощностью 100 kW, выходом 400 V AC, аккумуляторами LiFePO4, управлением BMS и EMS и поддерживает параллельную работу. В такой схеме заводская проверка должна распространяться на пределы зарядки генератора, допустимые диапазоны частоты и напряжения, логику связи и реакцию на неисправности между двумя системами. FAT генератора не может подтвердить работоспособность всей гибридной станции, если эти интерфейсы не включены в согласованный объем работ.
Окончательная документация является частью поставки, а не второстепенным элементом. Надежное досье обычно включает утвержденный технический паспорт, чертеж общего вида, электрическую схему, перечень основных компонентов, данные заводской таблички, контрольный лист инспекции, протокол испытаний, идентификацию приборов, запись конфигурации или настроек контроллера и руководства. Любые отклонения, доработки, неудачные испытания или повторные испытания должны быть видны в документации, а не удаляться из нее.
Также целесообразно различать заводскую проверку и приемочные испытания на объекте. FAT подтверждает качество изготовления и характеристики в заводских условиях. Приемка на объекте должна подтвердить вопросы, специфичные для монтажа: вентиляцию, прокладку выхлопной системы, хранение топлива, размещение на фундаменте или прицепе, заземление, сечение кабелей, интерфейс трансформатора, работу ATS, фактически подключенные нагрузки и местные требования безопасности. Успешное прохождение одного испытания не отменяет необходимости другого.
При оценке производителя дизельных генераторов открытого типа команды качества должны искать повторяемое управление всем процессом: входной контроль критических компонентов, проверки сборки, калиброванное испытательное оборудование, документированные корректирующие действия, прослеживаемость и технических специалистов, способных объяснить результаты. Поспешное испытание с неполными показаниями может вызывать больше беспокойства, чем незначительная проблема, выявленная и исправленная прозрачно.
Для энергетических проектов, объединяющих генераторы, трансформаторы, распределительное оборудование и новые системы накопления энергии, наиболее надежные поставщики рассматривают интерфейсы как инженерную ответственность, а не как коммерческие исключения. Jinshida Electric Power Technology Co., Ltd. применяет этот подход в своей работе с оборудованием для передачи и распределения электроэнергии при поддержке технических команд, передовых производственных процессов и строгого управления качеством. Стабильное электроснабжение зависит не только от характеристик отдельного оборудования, но и от того, как совместно проверяются защита, совместимость напряжений, мониторинг и последовательности работы.
Перед разрешением на отгрузку заранее запросите утвержденную процедуру FAT, определите испытания, которые необходимо наблюдать, и согласуйте объем испытаний с фактическими последующими нагрузками. Для генератора, питающего трансформатор или гибридную энергетическую систему, наиболее ценный вопрос заключается не просто в следующем: «Достиг ли он номинальной мощности?» Важно, может ли испытанная машина с документированными настройками и интерфейсами безопасно и предсказуемо работать в энергосистеме, для поддержки которой она была приобретена.
Горячие новости
0000-00
0000-00
0000-00
Связаться с нами
Получить коммерческое предложение
Независимо от того, требуется ли вам общая консультация или конкретная поддержка, мы готовы вам помочь.
Отправьте нам свой запрос сегодня

Jinshida Electric сохраняет приверженность содействию глобальному энергетическому развитию посредством профессионального производства и превосходного обслуживания.
