Éléments à vérifier avant d’approuver un fabricant de transformateurs de distribution

2026.09.02
Jinshida

L’approbation d’un transformateur peut sembler routinière jusqu’à ce que le calendrier d’installation commence à en dépendre. Un devis arrive, le catalogue présente des caractéristiques familières, et le fournisseur confirme qu’il peut fabriquer l’équipement selon la tension et la puissance demandées. Pourtant, les questions difficiles apparaissent souvent plus tard : les plans sont-ils maîtrisés, le système d’isolation a-t-il été validé pour l’environnement réel, l’usine peut-elle assurer la traçabilité d’un composant défaillant, et le fournisseur réagira-t-il lorsqu’un réglage de protection ou une condition sur site change ?

Pour les travaux de distribution électrique, un transformateur inadapté n’est pas seulement un désagrément d’achat. Il peut entraîner des retards de mise sous tension, des visites répétées sur site, des risques de surchauffe, un accès restreint pour la maintenance ou une exposition à des risques pour les personnes travaillant à proximité de l’équipement. Le processus d’approbation le plus sûr ne repose donc pas uniquement sur le prix, l’apparence ou un dossier de certificats. Il s’agit d’une démarche structurée visant à déterminer si le fabricant peut fournir de manière répétée la conception spécifiée et démontrer qu’elle a été testée.

Commencez par distinguer l’exigence du devis

Avant de comparer les fournisseurs, établissez une exigence technique claire. De nombreux problèmes d’approbation commencent lorsqu’une description générale de transformateur est considérée comme une spécification complète. « Transformateur de distribution, 1,000 kVA » ne renseigne pas suffisamment le fabricant sur le service attendu et ne donne pas non plus à l’acheteur assez de critères d’acceptation.

Confirmez d’abord les paramètres électriques : tensions primaire et secondaire, fréquence, groupe vectoriel le cas échéant, exigence d’impédance, plage de prises, niveau d’isolation, configuration du neutre et profil de charge prévu. Consignez ensuite le contexte d’exploitation. Un équipement intérieur installé dans un local électrique contrôlé présente des besoins différents de ceux d’une unité placée près d’une ligne de traitement poussiéreuse, à proximité d’un port côtier ou dans un point de collecte d’énergie renouvelable soumis à des variations fréquentes de charge.

Les conditions environnementales méritent la même attention que la plaque signalétique. Demandez si le transformateur sera exposé à une température ambiante élevée, à une ventilation limitée, à l’altitude, à l’humidité, à l’air chargé en sel, à des gaz corrosifs, aux vibrations ou à un accès limité pour le levage et l’inspection. Ces conditions influencent le refroidissement, le choix de l’enveloppe, la conception de l’isolation, les revêtements protecteurs, la disposition des bornes et la planification de la maintenance. Si elles ne sont pas indiquées dans l’exigence d’achat, elles pourront être considérées ultérieurement comme des exclusions.

Il est également utile d’identifier les documents qui doivent être approuvés avant le début de la fabrication. Un ensemble documentaire pratique comprend normalement un plan d’ensemble, les données de la plaque signalétique, le schéma de raccordement, la fiche technique, les informations sur les pertes lorsque spécifiées, la nomenclature des composants principaux, le plan d’essais et le plan qualité. L’objectif n’est pas de demander des documents pour eux-mêmes. Il est de s’assurer que l’unité fabriquée est bien celle qui a été évaluée.

Regardez au-delà d’une présentation d’usine soignée

Un fabricant de transformateurs de distribution compétent doit pouvoir expliquer son processus avec suffisamment de détails pour qu’un évaluateur puisse suivre le produit depuis la réception des matériaux jusqu’à l’essai final. Une déclaration générale sur la gestion de la qualité est moins utile que des preuves de maîtrise aux étapes où les défauts sont difficiles à détecter après l’assemblage.

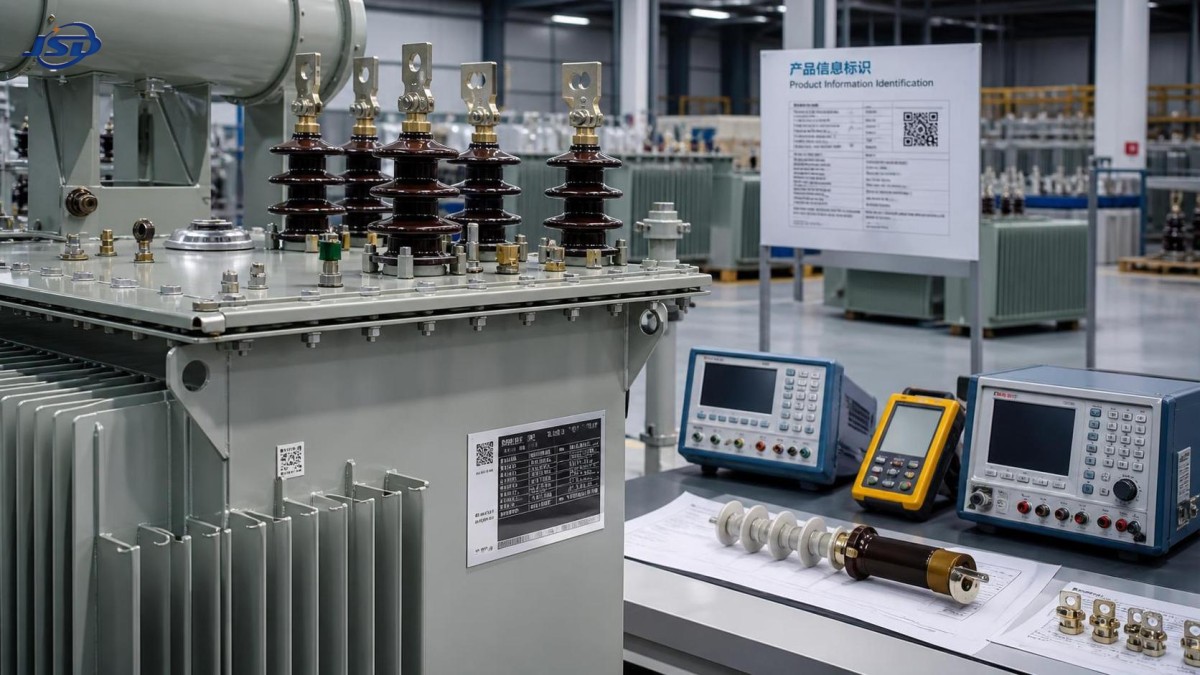

Lors d’une évaluation d’usine, demandez à voir comment l’acier pour noyaux, les matériaux conducteurs, les composants isolants, les traversées, les changeurs de prises, les dispositifs de température et les accessoires de protection sont réceptionnés et libérés pour utilisation. L’identification et la traçabilité des matériaux sont importantes, car un transformateur peut contenir des composants d’apparence similaire mais présentant des caractéristiques électriques ou thermiques différentes. Le fabricant doit disposer d’une méthode empêchant les substitutions non approuvées, notamment lorsque les délais sont serrés.

Accordez une attention particulière aux opérations de bobinage et d’isolation. Ces étapes influencent la fiabilité diélectrique, la capacité de tenue aux courts-circuits et les performances thermiques à long terme. Les points de discussion utiles comprennent la préparation des conducteurs, le contrôle de la tension de bobinage, la pose de l’isolation, les méthodes de brasage ou de raccordement, la maîtrise du processus de séchage et la manipulation des assemblages avant l’installation finale dans l’enveloppe ou la cuve. Il n’est pas nécessaire de prescrire chaque détail de production, mais le fournisseur doit pouvoir montrer que les travaux critiques sont réalisés selon des instructions définies et vérifiés à des points d’arrêt appropriés.

Posez une question simple mais révélatrice : « Si une valeur d’essai de routine se situe hors de la plage autorisée, que se passe-t-il ensuite ? » Une réponse fiable doit décrire l’isolement, l’enquête, l’action corrective, le nouvel essai et l’approbation avant libération. Si la réponse se limite à « nous le corrigerons », demandez le processus réel de non-conformité. L’approbation doit dépendre d’un système qui empêche la récurrence, et non de la confiance accordée à une assurance verbale.

Éléments à vérifier avant d’approuver un fabricant de transformateurs de distribution

Considérez les certifications comme des éléments de preuve complémentaires, et non comme la décision

Les certificats peuvent confirmer qu’un système de management ou un cadre produit a été évalué, mais ils ne prouvent pas automatiquement que chaque transformateur fourni respecte la spécification d’achat. Vérifiez le champ d’application du certificat, l’organisme émetteur, sa validité et le site de fabrication qu’il couvre. Si un certificat s’applique à une autre installation, une autre famille de produits ou une autre activité de production, sa valeur pour la commande proposée peut être limitée.

La conformité technique doit être examinée par rapport aux normes réellement mentionnées dans la spécification. Selon le projet et le marché, l’équipement peut devoir être conforme aux normes IEC, IEEE, ANSI, EN, GB ou autres normes requises applicables. La question importante n’est pas de savoir si un fournisseur énumère de nombreuses normes dans une brochure. Il s’agit de savoir si la conception proposée, la séquence d’essais, les composants et la documentation correspondent aux normes et à l’édition exigées pour le projet.

Lorsque des preuves d’essais de type sont demandées, déterminez si le document est pertinent pour la conception proposée. Vérifiez la puissance, la classe de tension, la configuration d’isolation, le mode de refroidissement, la construction et les informations sur le laboratoire d’essai. Un rapport relatif à une configuration différente peut encore fournir un contexte utile, mais il ne doit pas être considéré comme une preuve directe sans comparaison technique. Si des écarts sont acceptables, consignez-les officiellement plutôt que de les laisser dans des échanges par e-mail.

Faites du plan d’essais un élément du jalon d’approbation

Les essais sont le point où les déclarations de conception deviennent des preuves vérifiables. Un fournisseur doit fournir un calendrier d’essais suffisamment tôt pour que l’acheteur puisse examiner les points de présence et les exigences documentaires. Des essais de routine sont généralement attendus pour chaque unité conformément à la norme applicable et au contrat, tandis que les essais de type, spéciaux ou supplémentaires peuvent être spécifiques au projet.

Demandez une liste claire des essais proposés pour le transformateur et confirmez le critère d’acceptation de chacun. Selon la conception et la spécification, cela peut inclure la vérification du rapport de transformation, la confirmation de polarité ou de groupe vectoriel, la résistance des enroulements, la résistance d’isolement, l’essai de tension appliquée, l’essai de tension induite, la mesure d’impédance, la mesure des pertes à vide et en charge, les contrôles liés à la température et les contrôles fonctionnels des accessoires. L’étendue exacte doit être régie par la norme applicable et la spécification d’achat, plutôt que copiée d’un autre projet.

Examinez les rapports d’essais au-delà d’une simple déclaration de conformité. Ils doivent indiquer le numéro de série ou la référence d’unité traçable, l’état des équipements d’essai lorsque requis, les valeurs mesurées, les tolérances, les dates et les signatures autorisées. Un rapport qui ne peut pas être clairement associé à l’unité livrée a peu de valeur lors d’une enquête ultérieure.

Les essais avec présence du client peuvent être appropriés pour des installations critiques, les premières commandes, des conceptions inhabituelles ou des équipements dont la défaillance aurait de lourdes conséquences. Le témoin doit recevoir à l’avance les plans approuvés et le plan d’essais. À l’usine, vérifiez les informations de la plaque signalétique, la construction visible, les accessoires, les repères des bornes, les points de mise à la terre, le montage d’essai et les enregistrements finaux. Si un essai est répété, demandez pourquoi. Une répétition n’est pas automatiquement inacceptable, mais la raison et la décision finale doivent être documentées.

Vérifiez que la conception peut être installée et maintenue en sécurité

La conformité technique sur le papier ne garantit pas un résultat sûr sur site. Examinez les interfaces autour du transformateur : sens d’entrée des câbles, identification des phases, dégagements, dispositifs de levage, bornes de mise à la terre, accès aux réglages des prises, emplacements des dispositifs de protection et espace requis pour l’inspection ou le remplacement. Un fabricant qui demande tôt les contraintes du site est souvent plus facile à gérer qu’un fabricant qui ne propose un plan d’encombrement standard qu’après le début de la production.

Pour les installations compactes de distribution, le transformateur peut être fourni dans le cadre d’un ensemble plus vaste. Dans cette situation, l’approbation doit couvrir les interfaces entre l’appareillage haute tension, la distribution basse tension, le comptage, l’équipement de compensation, les jeux de barres, l’enveloppe et le transformateur, et pas uniquement le transformateur lui-même. Les caractéristiques nominales doivent être coordonnées, la séparation interne doit être comprise et le degré de protection doit correspondre à l’exposition réelle.

Par exemple, un poste compact de type européen peut être envisagé lorsqu’un projet nécessite une solution intégrée de distribution haute et basse tension pour des lieux tels que des parcs industriels, des bâtiments commerciaux, des ports, des espaces publics, des zones résidentielles ou des projets solaires et éoliens. Les configurations disponibles peuvent couvrir des puissances de transformateur de 100 kVA à 2500 kVA, avec une tension maximale de fonctionnement de 35 kV et une fréquence AC nominale de 50 Hz ou 60 Hz. L’acheteur doit néanmoins vérifier le matériau d’enveloppe sélectionné, l’exigence de protection contre les infiltrations, la caractéristique nominale des jeux de barres, la disposition de ventilation et la conception des accès par rapport aux conditions du site, plutôt que d’approuver l’ensemble sur la seule base de sa catégorie de produit.

Une enveloppe décrite comme entièrement fermée ou isolée peut favoriser une exploitation plus sûre, mais elle ne dispense pas d’examiner les terminaisons de câbles, les interverrouillages, le drainage, la maîtrise de la condensation, les étiquettes d’avertissement et l’accès pour la maintenance. Pour les emplacements extérieurs ou agressifs, demandez comment la résistance à la corrosion, la pénétration de poussière, la pénétration d’eau et la ventilation thermique sont traitées. Lorsqu’il s’agit d’environnements spéciaux, tels que des climats extrêmes ou des zones exigeant des précautions liées aux explosions, obtenez une revue technique spécifique à la conception avant la libération.

Comparez les coûts en termes de risques maîtrisables

Le prix proposé le plus bas peut refléter un processus de production réellement efficace, mais il peut aussi résulter d’essais omis, d’accessoires de qualité inférieure, d’une documentation limitée ou d’hypothèses qui ne correspondent pas au projet. Une comparaison équitable nécessite une base technique commune. Demandez à chaque soumissionnaire d’identifier les exclusions, écarts, éléments optionnels, périmètre de livraison, pièces de rechange, assistance à la mise en service et conditions de garantie de manière à pouvoir les comparer ligne par ligne.

Prêtez attention aux changements qui affectent les opérations sur le cycle de vie. Une unité légèrement moins chère peut devenir coûteuse si sa disposition des bornes complique l’installation des câbles, si l’accès exige des travaux d’arrêt importants ou si les pièces de rechange ne peuvent pas être identifiées à partir des dossiers. De même, un fournisseur qui fournit des plans conformes à l’exécution complets, une documentation d’essais, des détails d’emballage, des instructions de levage et des contacts de service clairs peut réduire l’incertitude lors de la mise en service et de la maintenance future.

Le délai de livraison doit être évalué avec la même rigueur. Demandez quels éléments ont un délai d’approvisionnement long, si les composants principaux sont fabriqués en interne ou achetés à l’extérieur, et comment les modifications de conception sont maîtrisées après la réservation du créneau de production. Un calendrier crédible comprend du temps pour l’approbation des plans, la libération des matériaux, la fabrication, les essais, l’inspection, l’emballage et la préparation du transport. Les promesses sans ces jalons sont difficiles à gérer lorsque le programme du site évolue.

Utilisez un dossier d’approbation capable de résister à une question ultérieure

Avant d’émettre l’approbation, rassemblez les preuves dans un dossier maîtrisé unique. Il doit présenter la spécification finale convenue, les plans approuvés, les écarts déclarés, la vérification des certificats, les exigences d’essais applicables, les dispositions d’inspection, les documents à livrer et les contacts désignés pour les clarifications techniques. Gardez les numéros de révision visibles. Une approbation fondée sur un ancien plan est une source fréquente de litiges évitables.

Il est utile de faire une pause avant la libération et de poser plusieurs questions pratiques. L’unité proposée correspond-elle au système électrique, et non simplement à la puissance demandée ? Les contraintes environnementales et d’installation ont-elles été prises en compte ? Les composants critiques et les contrôles de production sont-ils traçables ? Les preuves d’essais proposées sont-elles suffisantes pour cette commande ? L’équipement livré peut-il être installé, mis à la terre, accessible et entretenu en toute sécurité ? Les éventuelles exceptions sont-elles officiellement acceptées par l’autorité technique responsable ?

Si une réponse demeure incertaine, l’approbation peut être conditionnelle plutôt que précipitée. Demandez un plan révisé, un calcul technique supplémentaire lorsque cela est approprié, une portée d’essais clarifiée ou une réponse documentée concernant l’écart. Cela est généralement plus simple que d’essayer de résoudre une ambiguïté après l’expédition de l’équipement.

La décision la plus fiable repose rarement sur un seul document ou une seule visite d’usine. Elle résulte de la mise en relation de la spécification, des contrôles de fabrication, des preuves d’essais, des interfaces d’installation et du périmètre commercial dans un examen unique et traçable. Lorsque cette discipline est appliquée de manière cohérente, le choix d’un fabricant de transformateurs de distribution devient une décision d’ingénierie maîtrisée plutôt qu’un jugement fondé uniquement sur les affirmations d’un catalogue ou le prix initial.
